一、沉淀池底部排泥管安裝
斜管沉淀池安裝順序一般從底部開始,先完成底部的排泥管道系統的安裝,確保排泥管道開孔符合設計要求、固定牢靠,檢查無誤后,才允許進入下一道安裝工序。
二、完成填料支架安裝

根據斜管沉淀池填料支架安裝施工圖,先將填料支架安裝到位,檢查所有焊接,這樣的話就需要先用高壓水槍把舊斜管上面的污泥順著空隙沖洗,然后把廢棄的斜管填料清理出池子。再把支架上的污泥沖洗一下,還要在做一遍池子防腐與支架加固,方便后期工人安裝。
三、完成斜管填料燙接的準備工作:
斜管填料剛生產出來是一片一片的,運到工地上時是一捆捆的片狀。這樣當然不能直接安放在池子支架上。
1、首先要找一個面積稍微大點的空白場地,方便工人焊接和填料的堆放。
2、燙接電源、電纜準備;
3、準備好200W電烙鐵若干支;
四、斜管填料的燙接:

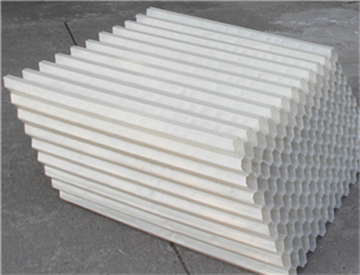

1、打開斜管填料包裝,將片斜管填料平放于地面,取第二片斜管填料置于片填料之上,檢查斜管填料的切口,必須保證60°角、并呈六角蜂窩狀,檢查無誤后開始燙接粘接點;
2、在六角蜂窩兩端所有平面接點全部要燙接;

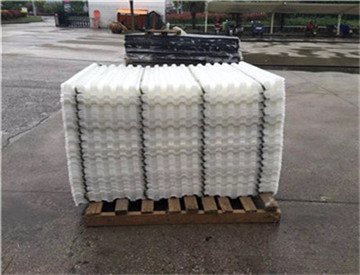

按斜管填料的燙接方法將每一個斜管填料包裝作為一個單獨的燙接單元,一個單元完成燙接后為0.5m3,燙接完成后在場地上整齊堆放(保留少量的散片備用)。
四、斜管填料池內組裝

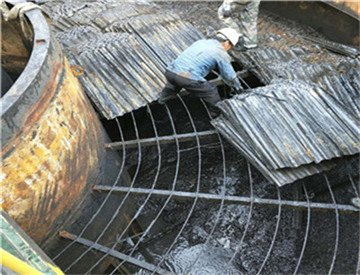

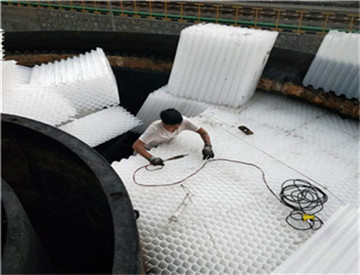

將燙接后的填料單元在填料支架上部自左向右進行組裝。始終保持60°角不變,每一單元順序組裝時要適當壓緊,組裝到右側時若尺寸不是正合適,需要根據尺寸用散片斜管填料燙接后進行組裝直至全部到位。
五、斜管填料上部固定
由于斜管填料比重為0.92略小于水,斜管填料在池內組裝到位后需要在填料上方自左向右方向拉上 14mm的圓鋼進行加固(每個單元填料上部要求有兩根圓鋼通過),圓鋼兩端在沉淀池池壁上可靠固定,安裝圓鋼后可以很好地防止斜管填料在初期使用時有可能發生的松動上浮現象,圓鋼采用環氧煤瀝青防腐處理。
六、斜管沉淀池運行調試
(1)、檢查進水是否均勻,不得對沉淀池造成沖擊,影響沉淀效果;
(2)、調整出水堰槽高低及水平度至合適,保持出水均勻;
(3)、經過以上施工工序,至此斜管沉淀池填料安裝已經全部完成。正常投入使用后需要根據進水中懸浮物濃度情況確定排泥周期,注意及時排泥,確保斜管沉淀池始終保持良好的運行狀態及令人滿意的出水水質。
